烟囱刷航标色环-施工相关知识的简介:
发布日期:2020-07-31 人气:424 栏目:技术中心
烟囱刷航标色环-施工相关知识的简介:
对于烟囱,想必大家并不陌生。在大型工厂中,我们经常能够看见烟囱的身影。对于烟囱的作用,我们当然清楚。但是,对于烟囱刷航标,你对有多少了解呢?如果你有兴趣,就请继续看下去吧。以下关于“烟囱刷航标之施工的相关知识的简介”的介绍。
烟囱刷航标的施工工具及方法介绍

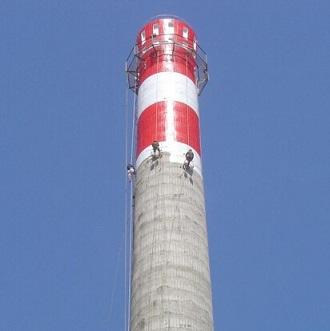

根据建设单位要求及有关规定,高耸构建筑物要设夜间航空标志,该项目中40米烟囱需涂刷红白航空标志。
一、施工机具:
赢乐Ⅴl0.5T卷扬机、架子车一台、导向滑轮4个、Φ30棕绳一根60米长。钢脚手架管及扣件,安全带2付,安全帽4顶,地锚、涂刷工具等。
二、施工方法:
1、卷扬机安装,做地锚二处。深度1.2米,将卷扬机固定牢靠。
2、内架搭设:利用原砌烟囱内架架眼穿钢脚手架管,搭设成“井”字架,在多层“井”字架上立竖向钢管双根架成门式架,门架高出烟囱口1.8米,在门式横梁绑挂钢丝绳导向滑轮一个。
3、在烟囱出灰门洞外打抗拉0.5T拉力的地锚一个,固定钢丝绳导向滑轮一个,在烟囱刷航标色环内底架上固定钢丝绳导向滑轮一个。
4、卷扬机钢丝绳穿过各个导向滑轮引向烟囱外壁,将涂刷操作者的安全蹬板与钢丝绳连结牢固。
赢乐Ⅴl5、在烟囱上口处搭设一个放料及操作人员站立平台。
6、用卷扬机吊料,平台上有专人接料,接料人员系好安全带,安全带系于钢爬梯扶手上。
7、涂刷油漆时,用卷扬机钢丝绳把刷油工人固定在提前做好的安全蹬板上,并将安全带挂在钢丝绳提前绑扎好的钢丝圈上,另外用Φ30棕绳捆绑在涂刷工人的腰部上,棕绳上端固定在钢爬梯上,这样涂刷工人既在钢丝绳的固定吊掛又在棕绳的吊掛保护下起到了双重保险,确保操作者的安全万无一失。
赢乐Ⅴl8、卷扬机由有操作岗位证的专人操作,每天上班前检查电气开关、卷扬机润滑、闸分离、滑轮转动、地锚固定、钢丝绳、绳扣绑扎等是否完好、安全。
9、所有蹬高工作人员经体检合格后方可蹬高操作,蹬高作业如遇5级以上风力时停止作业。
10、所有烟囱刷航标色环赢乐Ⅴl工作人员遵守规章按规程作业,不得违章作业,不得酒后作业,身体不舒服及休息不好者不得蹬高作业,情绪不好者不得蹬高作业。
烟囱刷航标的相关作业介绍
施工方案
一、40米烟囱刷航标
1、在刷油漆前对需涂刷部分进行清理浮尘处理。
2、刷调和漆两遍,分蓝、白二色,25米分6节,每节刷4.16米。
二、35米烟囱维护
1、安装包箍
赢乐Ⅴl包箍用材50×5的扁铁;在地面应按照烟囱25段的周长和高度制作包箍和竖筋,安装到烟囱上应看起来等称、美观。
赢乐Ⅴl安装时采用高空悬挂式作业,包箍的两端用16ф的螺丝紧固;螺丝拧的牢固。
2、安装避雷系统
安装避雷针2支、避雷线并接地。
赢乐Ⅴl3、爬梯;包箍;避雷针、线防腐
赢乐Ⅴl刷防锈漆两遍;每个结构死角涂刷到位。
三、30米烟囱维护
1、拆除包箍
赢乐Ⅴl采用高空悬挂式作业,抛弃时应注意,应扔在无人无物的空地上。
2、安装包箍
赢乐Ⅴl包箍用材50×5的扁铁;在地面应按照原烟囱10道包箍的位置周长和高度制作,并安装到原位。
安装时采用高空悬挂式作业,包箍的两端用16ф的螺丝紧固;螺丝拧的牢固。
3、烟囱安装避雷针系统
安装避雷针2支、避雷线并接地。
4、爬梯;包箍;避雷针、线防腐
刷防锈漆两遍;每个结构死角涂刷到位。
施工安全措施
一、烟囱刷航标色环施工赢乐Ⅴl人员进场施工要服从甲方各项目规章制度。
二、高空作业严格执行高空作业操作规程。
三、悬吊作业附加双保险。
四、作业前对棕绳、滑轮做荷载测试。
五、高空使用工具、材料在吊装使用中应严格按规定固定,保证不发生坠落。
六、施工区域禁止行人通过;禁止行留并派专人监护。
- 2025-05-06黔东南水泥库清库公司:高效清库,助力企业产能跃升
- 2025-05-06包头水泥库清库公司:安全高效,为水泥企业保驾护航
- 2025-04-29通辽水泥库清库公司:安全环保并行,打造绿色清理新标准
- 2025-04-29渭南水泥库清库公司:水泥行业转型升级的融合实践之路
- 2025-04-22南充水泥库清库公司与绿色生产的完美融合
- 2025-04-22黄冈水泥库清库公司:专业清库,确保高效与安全
