根河烟囱拆除-人工拆除方法与步骤
赢乐Ⅴl发布日期:2021-08-30 人气:349 栏目:技术中心
根河烟囱拆除-人工拆除方法与步骤

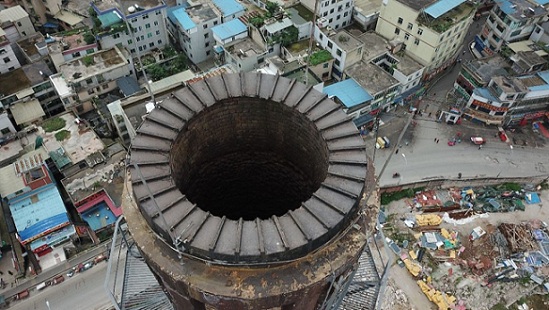

1、拆除烟囱高度达60米,第1层平台向上部分筒身为砖砌结构,筒身腐化严重,且顶口多处开裂,裂缝宽度4-10厘米不等,随时有崩塌危险,固采用人工拆除时需在烟囱顶部2米做加固处理,为避免较大震动人工拆除采用的工具主要为电锤,震动相对较小,进度相当缓慢,工作量巨大。
赢乐Ⅴl2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用电锤对烟囱自上而下粉碎性拆除,高空扬尘较大。
3、安全隐患大,人工拆除全部为高空作业,安全隐患大。
赢乐Ⅴl4、5级风以上天气不施工。雷雨天不施工
三、人工拆除方案
1、施工顺序:
烟囱顶口部分加固处理→安全防护设施搭设→地面拉隔离带。
2、施工方法:
(1)顶口向下部分做加固处理后,人工开始拆除;
赢乐Ⅴl(2)施工人员立烟囱上,安全带挂在爬梯上后,用风镐、手锤由外向内将筒体逐块拆除,使碴块全由筒体内部落下;
(3)晚上严禁拆除作业,晚上可安排清渣,利于白天继续拆除。严禁拆除与清渣同时进行;
四、烟囱拆除工期:
赢乐Ⅴl本工程工期暂定为:20 天。
五、施工安全保证措施
5.1施工准备阶段
赢乐Ⅴl1、进行安全策划,符合已有规定,满足部颁相关安全细则;
赢乐Ⅴl2、制定现场安全、劳动保护、文明施工和环保措施、编制临时用电方案;
赢乐Ⅴl3、施工区域及受其影响的区域内采取相应的保护措施;
赢乐Ⅴl4、落实施工时机械设备安全措施、设备及防护用品进场计划;
赢乐Ⅴl5、相关施工人员相关安全细则施工前交底。
5.2施工过程中
1、上岗前对施工现场进行情况熟悉;
赢乐Ⅴl2、员工进入施工现场,必须佩带安全帽、防护眼镜、工作鞋,并穿着统一工作服,正确使用个人劳动防护用品;
赢乐Ⅴl3、各工种间不得串岗作业,机械操作时严格按照规范操作,不得违章作业;
4、施工现场临时用电,严格执行三维集团相关规定,采用两相电,使用安全配电箱;高空作业衣着要灵便,禁止穿硬底和带钉的易滑的鞋;
5、做好验收排架工作,员工贴栏操作时必须系好安全带,并生根;
6、施工区域设置醒目的安全警戒标志,,并用红白带围拦施工危险区域,确保下卸砼及杂物不外泄;;
赢乐Ⅴl7、切割钢筋时应严格按施工方案作业,不得擅自盲目施工;增强自我保护和相互保护的安全意识,不得在驳运及切割区交叉作业;
8、烟囱拆除施工人员单位区域完工后要求落手清。经检查不留后续隐患,方能离开作业现场。
5.3安全用电
1、现场施工用电采用两相电;
赢乐Ⅴl2、配电箱设备总开关,同时做到一机一闸一漏电保护器;
赢乐Ⅴl3、照明与动力用电分开,插座上标明设备使用明称;
赢乐Ⅴl4、电缆线与及支线架空或埋地,架空敷设采用绝缘子,不直接绑扎在金属构架上,严禁用金属裸线绑扎;
5、移动电箱内动力与照明分箱设置;
6、施工现场的电器设备设施有有效的安全管理制度,现场电线电气设施有有专业电工经常检查整理,发现问题立即解决;
赢乐Ⅴl7、凡是触及或接近带电体的地方,均采取决缘体保护以及安全距离等措施;
8、电力线和设备选型按国家标准限定安全载流量;
赢乐Ⅴl9、所有电气设备和金属外壳具有良好的接地和接零保护,所有的临时电源和移动电具装置的二级漏电保护开关;
5.4烟囱拆除其它安全保证措施
1、电缆线沿场地一周用绝缘线架空,隔20-40米设A的施工电箱;
2、施工现场严禁使用花线,塑料胶质做拖线箱的电源线,严禁使用木制的拖线箱、板及民用塑壳拖线板;
赢乐Ⅴl3、电缆的接头接入接线盒并附在墙上,搪线盒内能防水、防尘、防机械损伤并远离易燃、易爆、易腐蚀场所;
4、配电箱是符合规范要求的标准电箱,配电箱电气装置做到一机一闸一漏电保护;
5、开关箱的电源线长并不大于30m并与控制固定式用电设备的水平距离不超过3米;
赢乐Ⅴl6、所有配电箱、开关箱都编号,箱内电气完好匹配;
7、工作接地的电阻值不大于4Ω;
8、保护零线每一重复接地装置的接地电阻不大于10Ω,电工定期检测,做好原始记录。
- 2025-05-06黔东南水泥库清库公司:高效清库,助力企业产能跃升
- 2025-05-06包头水泥库清库公司:安全高效,为水泥企业保驾护航
- 2025-04-29通辽水泥库清库公司:安全环保并行,打造绿色清理新标准
- 2025-04-29渭南水泥库清库公司:水泥行业转型升级的融合实践之路
- 2025-04-22南充水泥库清库公司与绿色生产的完美融合
- 2025-04-22黄冈水泥库清库公司:专业清库,确保高效与安全
