温州烟囱拆除-210米烟囱18秒撂倒
发布日期:2020-10-16 人气:439 栏目:新闻动态
温州烟囱拆除-210米烟囱18秒撂倒
浙江在线09月25日讯9月24日下午3时20分,浙江浙能温州发电有限公司一期工程烟囱被成功爆破。这根摩天烟囱于1989年建成,高210米,整体重量9344吨。据悉,这是浙江省迄今拆除的最高建筑物。
如何拆除烟囱赢乐Ⅴl这个庞然大物,轰然倒地的巨大冲击该如何缓冲,爆破工作如何确保万无一失?带着这些疑问,本报记者昨天采访了爆破公司和电厂的相关负责人。
爆破用时十余秒

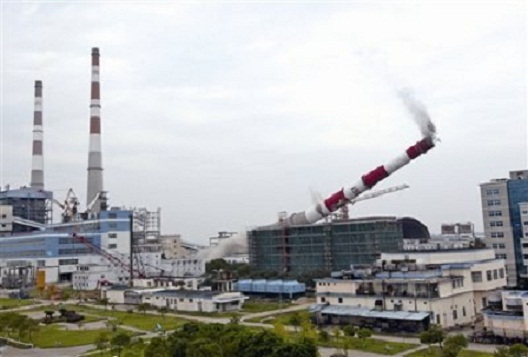

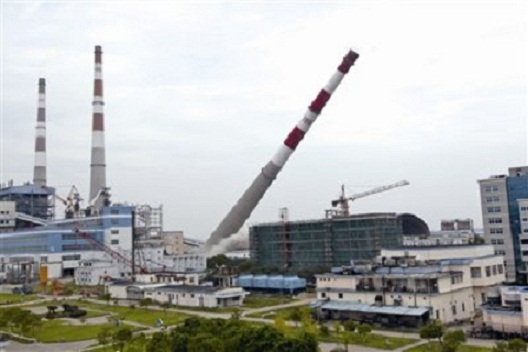

下午3时19分,爆破进入倒计时阶段。巨响过后,烟囱缓缓向西南方向倒去。烟囱倒地用时约十余秒。
赢乐Ⅴl 下午3时35分,现场警戒被解除,宣告爆破成功。
烟囱的爆破作业由深圳和利爆破技术工程有限公司负责。该公司总经理张志毅介绍,“别看爆破过程仅10秒钟,前期工作却做了快半年。”
张志毅介绍,烟囱爆破拆除主要有定向倾斜、双向折叠和三次折叠等方法,相对而言,定向倾斜的难度和费用要低,但场地要求高很多。
被拆除的一期工程烟囱底部外半径10.75米、壁厚70厘米,烟囱整体混凝土体积3158.67立方米。爆破警戒范围内,北面有6个发电机组,东面是另外两根大烟囱,南面有煤场。西南侧则正好有处空地,大小适合烟囱的倾倒。
“砍树法”准确定位
张志毅说,经反复研究,最终敲定的倒塌方向为西偏南12度。张志毅用“砍树”来解释爆破的原理。
赢乐Ⅴl 爆破相当于在烟囱底部炸开一个切口,随后,烟囱就会顺着切口的方位倒塌。炸药的埋点,直接关系到烟囱倒塌的精确定位。为此,现场进驻了16名爆破工程师,爆破人员会先在烟囱倾倒方向的底部打孔,再在墙体内埋上炸药。据介绍,此次爆破共使用雷管1200多发,总装炸药量约216公斤。
赢乐Ⅴl 除了要准确定位,还有两个难题需要解决。首先是烟囱倒地时加速度的冲击。
张志毅说,烟囱冲击地面时,相当于一颗重磅炸弹。如果烟囱直接砸到地面,泥土会因为承受不了震动而向两边挤压,影响到周边建筑物。为此,工作人员在烟囱倒地的地方设置了六道减震带。这些减震带高3~5米,由建筑碎渣和袋装的煤灰堆成。
赢乐Ⅴl 其次是爆破飞溅物可能带来的伤害。爆破飞溅物最远能飞出数百米。因此,工作人员在烟囱预定的倒塌范围周边搭建了10米高的竹排,防止爆破碎渣四处飞溅。
新闻链接:
发电功臣功成身退
浙江浙能温州发电有限公司位于乐清磐石,前身为温州发电厂。被拆除烟囱为该公司的一期工程。建成初期,与烟囱配套的发电机组发电量约占温州地区总发电量的七成。
赢乐Ⅴl 2010年8月8日,按照国家“节能减排”的要求,该烟囱配套的两台各13.5万千瓦机组被关停。按照部署,在拆除原址上,将建起新的烟囱,与之配套的是两台各66万千瓦级机组。
赢乐Ⅴl 浙江浙能温州发电有限公司一期工程烟囱昨轰然倒地,倾倒在建筑物后方的空地。
- 2025-04-01临夏水泥库清库专家:专业团队,技术领先
- 2025-04-01宁波水泥库清库公司:高效清库,助力企业产能跃升新台阶
- 2025-03-11廊坊烟囱拆除公司:专业力量与安全并重的行业典范
- 2025-03-11青海烟囱拆除公司:安全为魂,技术领航,高效无忧
- 2025-03-04常德烟囱拆除公司:绿色技艺,安全环保与安全可靠并重
- 2025-03-04河南烟囱拆除公司:精湛技艺,让安全环保与效率并存
