烟囱拆除工程特点及针对性措施

赢乐Ⅴl发布日期:2020-06-03    人气:528    栏目:新闻动态

工程特点及针对性措施:

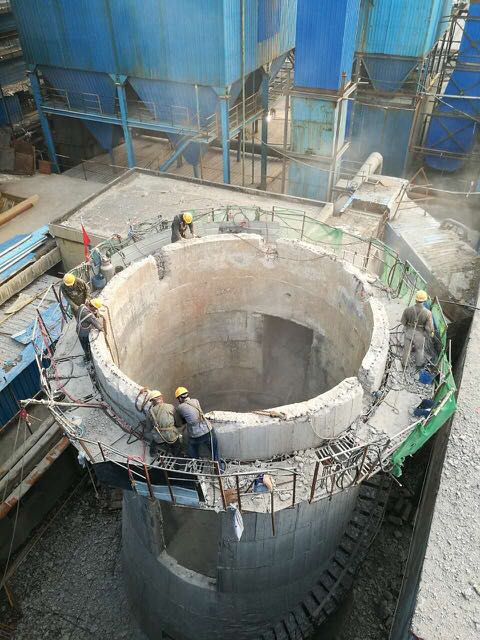

1、拆除烟囱高度达120米,筒身混凝土为300号的硅酸盐水泥,结构坚固,采用人工拆除需在烟囱外搭施工脚手架。搭设120米环形贴壁施工脚手架,如果全部采用落地式脚手架不能满足JGJ130-2001扣件式钢管脚手架的安全技术要求。人工拆除采用的工具主要为风镐,风镐通过空压机供气。从地面直接供气,难度较大。

针对性措施:

施工脚手架高度达120米,采用分段搭设,50米以下采用落地式钢管脚手架,以上分4段悬挑搭设即在50米、68米、86米、104米增设工字钢托架。

赢乐Ⅴl将风管外包钢管垂直固定在施工脚手架上,这样可以保证供气压力,解决人工拆除的风镐使用问题。

赢乐Ⅴl2、拆除烟囱时要尽量减小粉尘的影响,人工拆除是采用风镐对自上而下粉碎性拆除,高空扬尘较大。

针对性措施:

赢乐Ⅴl在施工脚手架的外侧悬挂绿色2000目安全网,该安全网具有一定的强度,既可减轻粉尘的影响还可遮挡碎渣。

赢乐Ⅴl3、安全隐患大,120米烟囱拆除时可分两部分,30米以上部位采用人工拆除,30米以下部分可采用机械拆除。人工拆除全部为高空作业,安全隐患大。

针对性措施:

搭(拆)脚手架必须由经安全技术教育的架子工承担,架子工持证上岗。所有参与烟囱拆除施工的人员定期进行体格检查,凡患有高血压、心脏病等不适应高空作业者,不得上脚手架作业。

赢乐Ⅴl脚手架搭设过程中增设避雷设施。

搭设人货升降梯并搭设相应的隔离棚。

5级风以上天气不施工包括搭拆脚手架。

雷雨天不施工包括搭拆脚手架。


【相关产品】
水泥库清理:信赖安全环保的专业力量

水泥库清理:信赖安全环保的专业力量
水泥库清理:信赖安全环保的专业力量

水泥库清理:信赖安全环保的专业力量
灰库清理:专业视角下的高效解决方案与策略

灰库清理:专业视角下的高效解决方案与策略
均化库清理:专业指南与实操策略

均化库清理:专业指南与实操策略
粉煤灰库清理:专业指南与高效策略

粉煤灰库清理:专业指南与高效策略
快盈VIII - 欢迎您 快盈lV500-首页 澳门红灯笼免费资料独家猛料-772770红灯笼论坛王中王-770772红灯笼一肖一码-红灯笼论坛玄机料共关注-4583333cm红灯笼论坛
